热熔型道路标线涂料施工全过程详解
- 发布时间:2026-07-03
- 发布者: 路美交通
- 来源: 本站
- 阅读量:38
随着国内道路交通基础设施建设不断完善,无论是高速公路、城市市政主干道、城乡乡村公路,还是商业园区、住宅小区、大型物流停车场、工业园区厂区道路,热熔型道路标线涂料都凭借附着力强、耐磨抗压、夜间反光性能优异、使用寿命长久、施工成型速度快等综合优势,成为当前道路标线工程里应用范围最广的路面标识材料。相较于常温冷涂标线、双组份标线等其他类型标线产品,热熔标线能够适配车流密集、重载货车频繁通行的高负荷路面环境,正常规范施工前提下,道路热熔标线的使用年限可以达到 2 至 3 年,维护成本更低,综合工程性价比优势十分突出。
但在多年一线道路标线施工实践中可以发现,很多中小型施工团队、外包工程队伍在热熔划线作业结束之后,短则一两个月,长则半年左右就会出现标线大面积起泡、局部起皮脱落、表面开裂掉粉、标线边缘毛糙不规整、夜间行车反光效果微弱甚至完全不反光等各类质量通病。一旦出现这类施工质量问题,不仅需要投入额外的人工、材料成本进行返工修补,延误道路正常通车使用进度,严重时还会因为工程验收不达标,出现工程款暂扣、项目追责等一系列风险。深究各类热熔标线施工质量缺陷产生的根本原因,绝大多数问题并不是热熔标线涂料本身原材料品质不合格导致,而是施工人员没有严格遵循标准化施工流程作业,在前期路面基面处理、现场放样放线、底油涂刷养护、热熔涂料加温熔炼、划线行进速度控制、标线厚度把控、反光玻璃珠同步撒布、后期固化养护等关键环节出现操作疏漏、参数把控失误造成。

为从源头规避各类热熔标线施工质量隐患,全方位提升道路标线成型质量,满足国家道路交通工程验收规范要求,本文将从施工前期筹备、路面基面精细化处理、现场精准放样、底油施工工艺、热熔涂料加温搅拌管控、现场机械化划线作业、反光玻璃珠撒布控制、标线后期固化养护、施工全过程质量巡检、常见施工质量问题预防、工程竣工验收标准等多个维度,全方位拆解热熔型道路标线涂料标准化施工全流程,详细讲解每一个施工环节的操作要点、技术参数、禁忌事项以及质量管控措施,可供道路施工从业人员学习参考,也可作为工程项目技术交底文件、招投标技术方案编制的参考素材。
一、热熔标线施工前期筹备工作
正式开展热熔划线作业之前,完善、细致的前期筹备工作是保障后续施工有序推进、规避现场突发状况、把控施工质量的首要前提,前期筹备主要包含现场路况勘测、施工人员岗前技术交底、施工机械设备检修调试、原材料进场检验四大核心内容,任何一项工作缺失都有可能造成施工停滞或者施工质量缺陷。
第一,施工现场实地路况勘测。施工技术人员需要提前抵达作业路段,对照道路施工设计图纸,对施工路段的路面类型、道路总长度、车道宽度、设计标线类型、标线规划布局、需要施划的实线、虚线、导向箭头、文字标识、禁停网格等各类交通标识的数量与位置进行逐一核对记录。同时全面检查路面现状,区分沥青路面、水泥混凝土路面两种主流施工基面,仔细排查路面是否存在大面积坑槽、路面松散起砂、路面纵向横向裂缝、路面油污污染、积水常年浸泡、路面沉降破损等病害问题。如果路面破损病害较为严重,必须提前对接道路总包单位,对破损路面进行沥青摊铺修补、混凝土修复处理,待修补路面完全养护固化达到设计强度之后,才可以进场开展热熔标线施工作业。针对长期被机油、柴油、润滑油污染的路面区域,需要提前采用路面专用除油清洗剂、高压冲洗设备进行油污深度清理,油污残留会直接阻断热熔涂料与路面之间的粘结力,后期必然出现标线整片脱落的问题。除此之外,还要勘测施工路段周边交通环境,规划施工围挡摆放位置、临时交通疏导路线,提前报备交管部门办理道路临时封闭施工手续,避免施工过程中社会车辆闯入作业区域引发安全事故。
第二,施工人员岗前安全与技术交底。热熔标线施工属于户外露天高危作业,施工过程中需要使用高温热熔釜、液化气加热装置、手推式或自走式划线机、高压吹风机等机械设备,高温设备操作不当极易引发烫伤、火灾等安全事故。项目负责人需要在开工前组织全体施工人员开展岗前培训,一方面讲解施工现场安全防护规范,要求所有进场人员必须穿戴防滑劳保鞋、耐高温防护手套、反光安全工作服、护目镜等防护用具,明确高温设备操作禁忌、液化气罐安全存放规范、突发火灾应急处置流程;另一方面开展施工技术交底工作,结合本次项目设计图纸,明确标线设计宽度、设计干膜厚度、反光玻璃珠撒布标准、热熔涂料熔炼温度区间、底油涂刷施工要求,针对过往施工中频繁出现的标线脱落、起泡、反光差等质量问题进行案例讲解,明确每一道工序的操作标准,确保每一位施工人员都清晰掌握技术要求。
第三,施工机械设备进场全面检修调试。热熔标线施工依赖全套机械化设备作业,开工前必须对所有进场设备进行全方位检修、保养、调试。首先检查热熔釜加热系统、搅拌系统是否可以正常运行,温控仪表盘是否数值精准,搅拌叶片有无变形卡顿、密封位置是否存在漏油漏料隐患,液化气阀门、输气软管有无老化漏气现象,同时提前清理热熔釜釜体内残留的上一批次热熔结块废料,避免新旧涂料混合加热出现物料结块影响标线成型效果。其次检修道路清扫吹风机、路面高压除尘设备,检查发动机动力是否充足、出风口有无堵塞;调试划线机行走传动系统、出料闸门控制系统、玻璃珠自动撒布装置,根据本次项目设计的标线宽度更换对应规格的料斗,反复测试出料流畅度,校准玻璃珠撒布速度、撒布量参数。除此之外,还要对卷尺、经纬仪、墨斗、放线绳、厚度测量仪、测温枪等测量工具进行精度校验,保证现场尺寸、温度、厚度数据测量精准。
第四,热熔标线原材料进场抽样检验。热熔涂料、路面专用下涂剂(底油)、道路反光玻璃珠三大核心原材料进场之后,现场材料管理员需要核对产品出厂合格证、第三方检测报告、产品批次信息,同时按照规范要求进行现场抽样送检。首先查看热熔涂料外观状态,合格的热熔涂料颗粒均匀、无受潮结块、无霉变杂质,严禁使用存放时间过久、受潮淋雨、包装破损的涂料原料;核对热熔涂料的软化点、着色性能、耐磨性能、耐候性能等关键检测指标是否符合国标规范。路面底油需要区分沥青路面专用底油、水泥路面专用底油两种类型,严禁混用,检查底油稀释比例、粘结性能是否达标。反光玻璃珠需要筛选折射率符合国标要求的产品,区分面撒玻璃珠、内混玻璃珠,检查玻璃珠洁净度、圆整度,杜绝使用含杂质过多、破碎率过高的劣质玻璃珠,原材料检验不合格一律禁止投入施工现场使用。
二、路面基面精细化清理与干燥处理
路面基面处理是决定热熔标线附着力强弱的核心工序,也是绝大多数标线脱落、起皮质量问题的源头所在,很多施工人员为了压缩工期,仅仅简单清扫一遍路面浮尘就直接放样划线,忽略了油污、积水、松散浮料、路面青苔等隐蔽污染物的清理,最终埋下严重质量隐患。精细化路面清理需要按照多道工序依次推进,先粗清扫、再高压吹风除尘,局部油污深度清洗,最后等待路面完全自然干燥。
针对沥青路面施工场景,首先使用钢丝清扫刷搭配路面清扫机,对路面表层松散沥青颗粒、砂石、落叶、泥土杂物进行全方位粗清扫,重点清理车道缝隙、路缘石周边、井盖周边、路面坑槽缝隙位置积存的泥沙杂物;粗清扫完成之后,采用大功率背负式吹风机沿着标线规划走向反复吹扫,将路面细微粉尘彻底吹净,肉眼观察路面无可见浮尘、细小沙粒才算达到清扫标准。对于路面出现的机油、柴油、货运车辆渗漏的润滑油污渍区域,先用路面专用除油剂均匀喷洒在油污位置,静置十分钟左右让除油剂充分溶解油脂污染物,再用钢丝刷反复刷洗油污路面,之后用高压清水冲洗干净,冲洗完成之后必须封闭该路段,自然晾晒足够时长,确保路面内部毛细缝隙没有残留水分。
如果施工基面为水泥混凝土路面,除了常规的除尘除杂作业之外,还需要重点处理路面水泥浮浆、路面起砂松散层。新浇筑完工的水泥路面必须经过至少 28 天标准养护周期,水泥路面表层浮浆会严重降低热熔涂料粘结效果,需要采用路面打磨机对标线施划区域进行轻微打磨处理,打磨之后再次深度除尘;老旧水泥路面极易出现青苔、苔藓类潮湿附着物,需要先用除苔剂消杀清理,充分吹扫干净之后,再进行后续底油施工。
需要着重强调的施工禁忌:雨天、凌晨路面结露、大雾潮湿天气严禁开展路面清理以及后续所有热熔施工工序。只要路面存在肉眼可见积水、路面摸起来潮湿冰凉、空气湿度大于 85%,都必须暂停施工,等待天气放晴、路面充分风干之后再作业,水分一旦被封存在热熔涂层与路面之间,高温固化之后就会受热膨胀形成气泡,最终导致标线起泡、脱层脱落。路面清理完成之后,现场施工管理人员需要逐段验收清扫质量,验收合格方可进入下一道放样工序。
三、现场精准放样弹线定位施工
路面清理干燥验收合格之后,进入现场放样弹线环节,放样的精准度直接决定道路标线整体布局是否规整、线条是否顺直,也是项目竣工验收重点核查的内容,放样作业需要严格对照道路交通设计图纸,采用专业测量工具定位,杜绝凭借施工经验肉眼估算放线。
直线段道路放样优先使用经纬仪结合 50 米钢卷尺进行定点测距,每隔 20 米设置一个定位基准点,用白色粉笔做好标记,将所有基准点用放线绳拉紧拉直,保证整条标线走向平顺无弯折;曲线路段比如环岛、匝道、弯道出入口位置,需要加密基准点设置间距,每隔 5 米设置一个定位标记,通过多点位放线还原道路曲线弧度,避免曲线标线出现生硬折线、弧度不流畅的问题。施划车道边缘实线、车距确认线、导向箭头、文字标识、禁停网格线等特殊交通标线时,必须严格按照国标道路交通标志标线尺寸规范定位,精准把控标线宽度、虚线间隔长度、箭头长宽尺寸,同一标段内相同类型的标线尺寸必须统一,不允许出现宽窄不一、间距错乱的情况。
所有基准点位标记、放线绳布设完成之后,使用墨斗沿着拉紧的放线绳弹出白色基准线,墨线需要纤细清晰,不可以出现晕染扩散污染大面积路面,墨线作为后续划线机行进的参照基准线,施工过程中需要做好防护,避免清扫、底油作业时擦掉基准墨线。全部路段放样完成之后,技术人员需要再次对照设计图纸全线复核一遍点位、尺寸、间距,一旦发现放线偏差及时修正,放样验收无误之后,方可开展路面下涂剂涂刷施工。
四、路面下涂剂(底油)涂刷施工工艺
下涂剂俗称路面底油,作用相当于热熔标线与路面之间的粘结过渡层,能够渗透进入沥青、水泥路面的细微孔隙内部,大幅度提升热熔涂料熔融状态下与路面的粘结强度,从根源降低标线起皮、整片脱落的概率,尤其是老旧路面、水泥混凝土路面、经过打磨处理的路面,底油属于必不可少的施工工序,绝对不可以省略。
底油施工首先要区分路面类型选用对应产品,沥青路面使用沥青专用底油,水泥混凝土路面必须使用水泥基面专用底油,两种底油的粘结成分、渗透性能不同,混用会直接造成粘结失效。施工前按照产品使用说明配比稀释底油,搅拌均匀之后装入低压喷涂壶,采用人工低压均匀喷涂的施工方式,沿着两条放样墨线内侧喷涂底油,底油喷涂范围需要略宽于后期热熔标线的施划宽度,保证标线全覆盖在底油涂刷区域之内。
底油施工的核心控制要点为薄涂、均匀、不漏涂、不堆积,单次喷涂不可以过量,如果局部底油喷涂太厚出现液体堆积流淌现象,底油干燥之后会形成光滑隔离层,反而会降低热熔涂料附着力。底油喷涂完成之后,需要自然静置充分干燥,常规晴天常温环境下,沥青路面底油干燥时间控制在 15 至 30 分钟,水泥路面孔隙较多,干燥时间需要延长至 30 至 60 分钟,必须等到底油完全挥发干燥、表面不粘手之后,才可以进场开展热熔涂料加温与划线作业。如果底油没有干透就直接高温热熔施工,底油内部有机溶剂遇高温急速挥发,会在涂层内部形成大量气泡,最终造成标线大面积起泡缺陷。遇到大风、低温潮湿天气,需要适当延长底油干燥间隔时间,施工人员可以用干净手指轻触底油路面,无粘黏痕迹即为干燥合格。
五、热熔涂料加温熔炼与恒温搅拌管控
热熔标线涂料属于热塑性树脂类粉末颗粒材料,只有加热至规定温度区间,充分熔融变成流动性均匀的液态物料之后,才可以通过划线机均匀出料成型,涂料熔炼环节是整个施工过程的核心控制点,温度过高、过低都会直接引发严重质量问题,必须依托温控设备精准把控加热参数。
首先将检验合格的热熔颗粒涂料投入洁净无杂质的热熔釜内部,单次投料量不宜超过热熔釜额定容积的三分之二,预留物料搅拌膨胀空间,投料完成之后关闭投料口密封盖板,开启液化气加热系统与低速搅拌装置。热熔涂料标准熔融温度区间为 180℃至 220℃,现场通过高精度接触式测温枪实时监测釜内物料温度,升温阶段可以适当加大火力,当物料温度上升至 180℃时调小加热火力,进入恒温保温搅拌阶段,全程保持搅拌叶片不间断低速搅拌,一方面让整釜涂料受热均匀,避免釜底局部物料长时间高温加热出现焦化、碳化结块;另一方面让涂料内部树脂、颜料、填充料充分融合,保证熔融后物料色泽均匀、流动性稳定。
需要重点规避两类温度操作误区:第一,物料温度低于 180℃就开始上机划线,此时热熔涂料熔融不充分,物料粘稠度偏高,划线机出料不流畅,容易出现标线断料、表面粗糙、物料内部应力过大后期开裂,同时熔融不充分的涂料渗透粘结能力差,极易出现脱落;第二,物料温度长时间超过 220℃持续加热,热熔涂料内部热塑性树脂会发生高温老化分解,树脂粘结性能大幅衰减,涂料颜色发黄发白脆化,成型后的标线硬度偏高、韧性不足,车辆反复碾压之后快速开裂掉粉,使用寿命大幅缩短。
在热熔涂料恒温搅拌过程中,施工人员需要定时观察物料熔融状态,正常合格的熔融涂料色泽均匀、无明显颗粒结块、拉丝状态适中。如果发现釜内存在少量结块废料,需要及时打捞清理,禁止结块物料进入划线机料斗堵塞出料口。单次熔融的热熔涂料尽量在 4 小时之内使用完毕,避免长时间反复加温保温造成涂料老化失效,若需要补充新料,要少量多次添加,边加料边搅拌恒温,不可以一次性大量投入冷料造成釜内温度骤降。
六、现场机械化热熔划线施工作业
待路面底油完全干燥、热熔涂料恒温熔融达标之后,即可推进现场机械化划线作业,根据项目施工规模、作业路段工况,选用手推式热熔划线机或者自走式热熔划线设备,施工过程重点把控行进匀速、标线厚度、玻璃珠同步撒布三大核心参数。
正式划线前,先将热熔釜内熔融合格的液态热熔涂料通过导流管道输送至划线机保温料斗内部,料斗全程开启保温装置,防止涂料在料斗内降温凝固堵塞出料闸门。施工人员沿着前期布设的基准墨线平稳推行设备,全程保持匀速行进,行进速度建议控制在每分钟 2.5 米至 3.5 米之间,高速路段车流大、对标线平整度要求高,行进速度适当放慢至每分钟 2 米至 2.5 米;园区、停车场等低速通行路段可以适当提升行进速度。切记不可忽快忽慢操作,行进速度过快会造成标线厚度不足、出料偏少,耐磨性能不达标;行进速度过慢会导致涂层过厚,不仅增加材料使用成本,还极易出现涂层内部应力过大,后期温度热胀冷缩引发开裂变形。
标线干膜厚度是工程验收强制检测指标,常规城市道路、停车场热熔标线设计标准厚度为 1.8 毫米至 2.0 毫米,高速公路、国道、省道等重载车流密集路段,标线设计厚度需要提升至 2.0 毫米至 2.2 毫米。施工过程中每间隔 500 米就要采用路面厚度检测仪随机抽检三处标线厚度,一旦发现厚度偏离设计标准,及时微调划线机料斗高度、行进速度,保证全路段标线厚度均匀统一。
在划线机出料同步行进的过程中,必须开启设备自带的自动玻璃珠撒布装置,实现涂料熔融出料与面撒反光玻璃珠同步作业。玻璃珠标准撒布量控制在每平方米 300 克至 350 克,撒布之后玻璃珠一半嵌入高温热熔涂层内部,一半裸露在标线表层,既可以牢牢固定玻璃珠防止后期脱落,又能够最大化反射夜间车辆灯光,保障夜间道路行车可视性。需要杜绝两种错误操作:第一种,划线结束之后人工后置撒布玻璃珠,此时涂料表层已经初步冷却固化,玻璃珠无法嵌入涂层,车辆碾压之后会大面积脱落,彻底丧失反光效果;第二种,玻璃珠撒布量过少、撒布不均匀,标线局部区域缺少反光介质,夜间行车出现反光盲区,留下道路交通安全隐患。

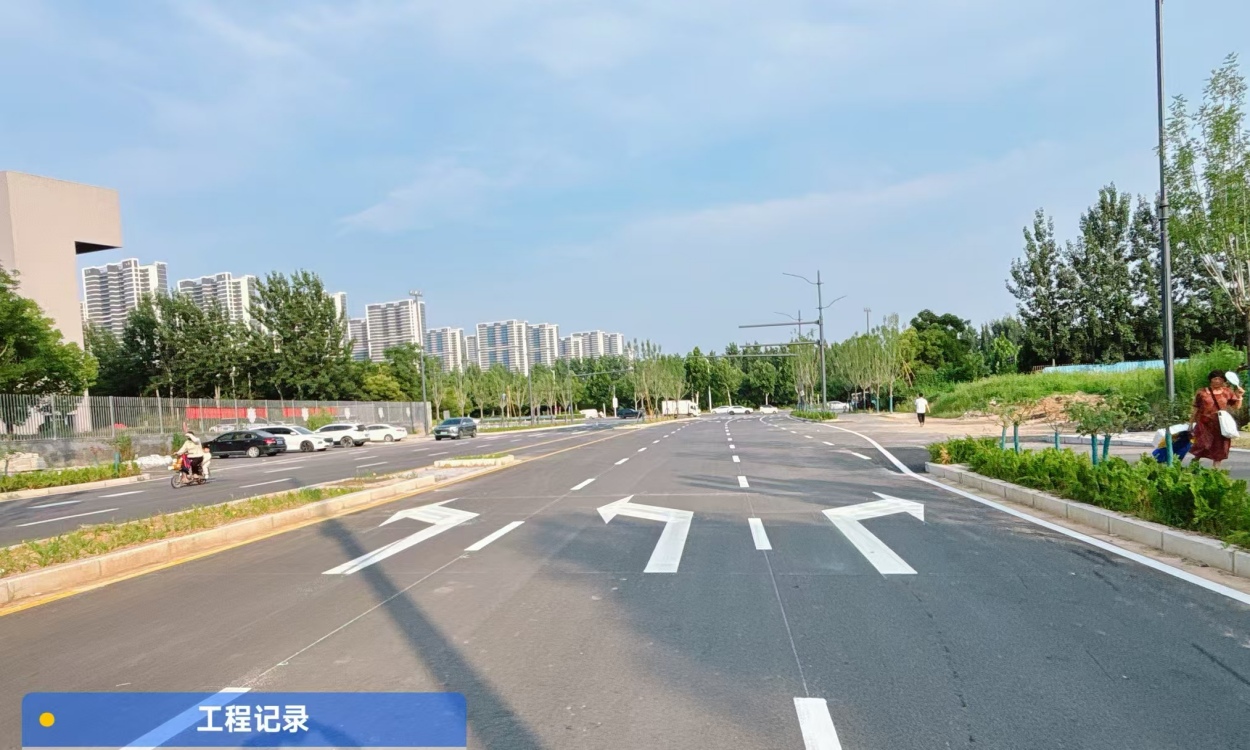

施划导向箭头、文字、禁停网格等特殊标线时,需要提前预制模具,将模具精准贴合定位在路面基准位置,熔融涂料均匀浇筑摊铺之后,同步撒布玻璃珠,待涂层初步固化之后再缓慢取下模具,避免模具过早挪动造成标线边缘变形破损。
七、热熔标线固化养护与现场交通管控
热熔涂料属于热塑性材料,高温熔融摊铺在路面之后,会随着环境温度快速冷却固化成型,标线固化速度受环境温度、风力、空气湿度影响较大,必须做好固化阶段的交通封闭管控,禁止社会车辆、行人碾压未固化的标线。
在常温 25℃左右的晴天施工环境下,热熔标线表层一般 5 至 10 分钟即可冷却固化,能够承受小型私家车低速碾压通行;如果是冬季低温、大风天气,路面散热速度快,表层固化时间会缩短至 3 至 5 分钟,但是标线内部深层完全达到设计强度需要 30 分钟以上;夏季高温暴晒环境下,路面地表温度偏高,标线固化速度变慢,至少需要 15 分钟以上才能完全定型。无论哪种工况,现场必须在标线施工路段前后位置摆放道路施工警示牌、交通路锥、临时围挡,安排专职交通疏导人员值守,在标线没有完全固化之前,严禁任何车辆、行人驶入作业区域。
一旦未固化的热熔标线被车辆轮胎碾压、行人踩踏,会直接造成标线变形、粘料、玻璃珠脱落,这类破损标线无法修复,只能整体铲除之后重新施工,既浪费原材料与人工成本,又延误施工工期。对于当天施划完成的所有热熔标线,施工班组需要在收工前全线巡查一遍,及时清理标线边缘溢出的多余涂料、散落的玻璃珠杂物,保证标线周边路面整洁,线条边缘干净规整。
八、施工全过程质量巡检与通病预防措施
为全方位保障整体工程施工质量,需要建立班组自检、项目部复检、监理抽检三级质量巡检制度,每完成一道施工工序,施工班组先开展自我检查,自检合格上报项目管理人员复检,关键隐蔽工序比如底油施工、路面基面处理,需要监理人员现场抽检验收之后才能进入下道工序。结合大量一线施工经验,针对高频出现的热熔标线质量缺陷,梳理对应的预防管控措施,从操作环节规避问题发生。
第一,标线起泡脱层缺陷预防:严格规避潮湿、结露、大雾、雨天施工,路面油污、浮灰彻底清理,沥青与水泥路面选用匹配底油,保证底油充分干燥之后再热熔施工,严控涂料熔炼温度不超过 220℃。
第二,标线起皮整片脱落预防:杜绝省略底油工序,老旧、水泥路面必须打磨除尘,严禁底油堆积过厚,控制热熔施工温度在合理区间,保证路面坚实无松散起砂病害。
第三,标线开裂掉粉预防:避免涂料长时间高温老化加热,控制标线施工厚度不超标,气温骤降的秋冬季节避开早晚低温时段施工,选用耐候性能达标的热熔涂料原材料。
第四,夜间反光效果差预防:必须同步撒布面撒玻璃珠,严格把控玻璃珠撒布量,选用高折射率洁净玻璃珠,禁止后置人工撒珠施工。
第五,标线边缘毛糙不规整预防:保证划线机料斗无变形漏料,设备行进匀速稳定,放样精准,及时清理标线边缘溢料。
九、热熔道路标线工程竣工验收规范
全路段热熔标线施工全部结束、标线完全固化之后,施工单位向监理、建设单位提交竣工验收申请,验收人员依据道路交通标志标线国家标准、项目设计图纸、施工合同技术要求开展全方位竣工验收。外观层面要求所有标线线条顺直流畅、宽窄统一、色泽均匀饱满、无气泡、无裂纹、无脱落、无明显毛边污渍;实测指标需要抽检标线厚度、标线宽度、反光亮度系数、标线附着强度等关键参数,所有检测数据必须符合设计及国标规范;标线布局位置、各类交通标识尺寸、间距必须与施工图纸完全一致,竣工资料包含原材料检测报告、施工巡检记录、现场影像资料、抽检检测报告等资料齐全,全部验收合格之后方可完成项目交付。
综合来看,热熔型道路标线施工看似操作门槛不高,实则每一道工序都有严苛的技术规范与质量管控要点,只有严格遵循从前期现场勘测、路面精细化清理、精准放样、底油规范施工、涂料恒温熔炼、匀速机械化划线、同步玻璃珠撒布、固化交通管控到多级质量巡检的全流程标准化作业,才能有效规避各类施工质量通病,打造符合国标验收要求、使用寿命长久的优质道路标线工程,既可以为施工方规避返工损失,也能够保障道路交通标识清晰规范,守护道路车辆通行安全。
